Các trụ điện cuối cùng trên đường Dương Quảng Hàm, quận Gò Vấp, TP.HCM đang được khẩn trương di dời để bàn giao mặt bằng thi công dự án, công tác này được thực hiện cả ngày lẫn đêm.
Những ngày vừa qua, các nhân viên Tổng Công ty Điện lực TP.HCM đang gấp rút thu hồi và di dời các trụ điện nằm "án ngữ" giữa đường Dương Quảng Hàm, quận Gò Vấp để bàn giao mặt bằng thi công dự án.
Dự án mở rộng và nâng cấp đường Dương Quảng Hàm, quận Gò Vấp được khởi công đầu tháng 8/2023.
Đến nay, dự án đã hoàn thành trải nhựa ở nhiều đoạn, tuy nhiên, nhiều trụ điện nằm giữa đường không chỉ ảnh hưởng đến tiến độ mà còn gây khó khăn cho người tham gia giao thông.
Thậm chí, nhiều người dân vứt rác bừa bãi ở các khu vực đang thi công làm nơi đây mất mỹ quan đô thị, tạo thành vật cản cho người đi đường.
"Đi qua tuyến đường này giờ phải cảnh giác cao độ vì cột điện nằm giữa đường, chưa kể có nhiều chướng ngại vật khác, vô cùng nguy hiểm. Tôi rất ủng hộ việc di dời các trụ điện này", chị Minh, quận Gò Vấp nói.
Mỗi ngày, tuyến đường Dương Quảng Hàm có lưu lượng lớn phương tiện di chuyển, do đó việc thi công vào ban đêm tránh gây ùn tắc, đồng thời đảm bảo an toàn cho người dân.
Theo đó, các đơn vị tiến hành thu hồi trụ điện từ 22h đến 5h sáng hôm sau. Mỗi đêm có khoảng 20 - 30 trụ điện được thu hồi. Các trụ này sẽ được xe cẩu đến chở đi sau đó.

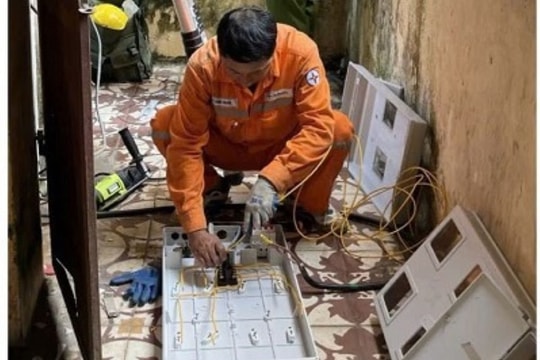

Trước khi bắt đầu công việc, các nhân viên điện lực đặt biển để cảnh báo người đi đường.
Khuya 1/4, có mặt tại khu vực thi công, ông Dương Trí Minh, Ban Quản lý dự án lưới điện phân phối thuộc Tổng Công ty Điện lực TP.HCM cho biết, tuyến đường Dương Quảng Hàm dài khoảng 2,5km, hiện đã di dời trụ điện được 2km, còn khoảng 500m sẽ cố gắng hoàn thành trong vài ngày tới. Toàn bộ lưới điện của tuyến đường này đã được ngầm hóa.
Theo ông Minh, công tác thu hồi, di dời trên đường gặp một số khó khăn, trước khi thu hồi, ban phải kết hợp với đơn vị nhà mạng hạ hết giây trên trụ, sau đó mới tiến hành thu hồi trụ.
Chưa kể, thời tiết mưa gió cũng ảnh hưởng đến việc di dời.
Dự án mở rộng, nâng cấp đường Dương Quảng Hàm, quận Gò Vấp rộng 32m, quy mô 6 làn xe, với tổng kinh phí đầu tư 2.300 tỷ đồng, trong đó chi phí giải phóng mặt bằng chiếm phần lớn với khoảng 1.700 tỷ đồng.
Sau khi hoàn thành, dự án được kỳ vọng giải quyết ách tắc giao thông, nâng cao hiệu quả khai thác, chỉnh trang đô thị, phục vụ tốt việc đi lại của người dân trên địa bàn.
Theo thông tin từ Ban Quản lý dự án đầu tư xây dựng các công trình giao thông TP.HCM (chủ đầu tư), hiện các hạng mục của dự án đang bám sát tiến độ.
Hiện các đơn vị đang tập trung thực hiện những công việc còn lại như lát gạch vỉa hè, thảm bê tông nhựa, trồng cây xanh, lắp đặt biển báo, sơn đường và hoàn thiện những khu vực trước đây bị vướng trụ điện.
Dự án dự kiến sẽ hoàn thành dịp 30/4 năm nay nhằm chào mừng 50 năm Ngày Giải phóng miền Nam, thống nhất đất nước.
Một số hình ảnh di dời trụ điện trên đường Dương Quảng Hàm, quận Gò Vấp vào khuya 1/4, rạng sáng 2/4:
